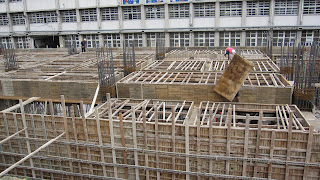

99.04.30 校園通學步道改善計畫期初簡報

當第二期校舍工程施工的同時,另一個計畫也由另一各團隊(ARIA謝文泰建築師事務所)開始展開,規劃的目標為「校園通學步道的改善」,讓校園環境不只校園美,校園周邊更擁有一個安全、綠意盎然的通學空間。

99.04.30 一樓牆模組立

99.04.28 承造單位工程進度會議

每週承造單位的總經理會召集所有的主管在工務所辦公室,召開會議檢討工程的進度,工程的缺失~大家互相討論,互相學習。

99.04.28 水電查驗與主體結構查驗

今天早上會同總務主任和幼稚園的老師們,再次檢討水電設置的位置是否合乎需求,可以作一些位置的小調整,老師在解讀圖說時不如現場瞭解會比較適宜~(上面的照片就是調整後的插座位置,原本在牆中心老師希望移到牆邊比較好使用!)

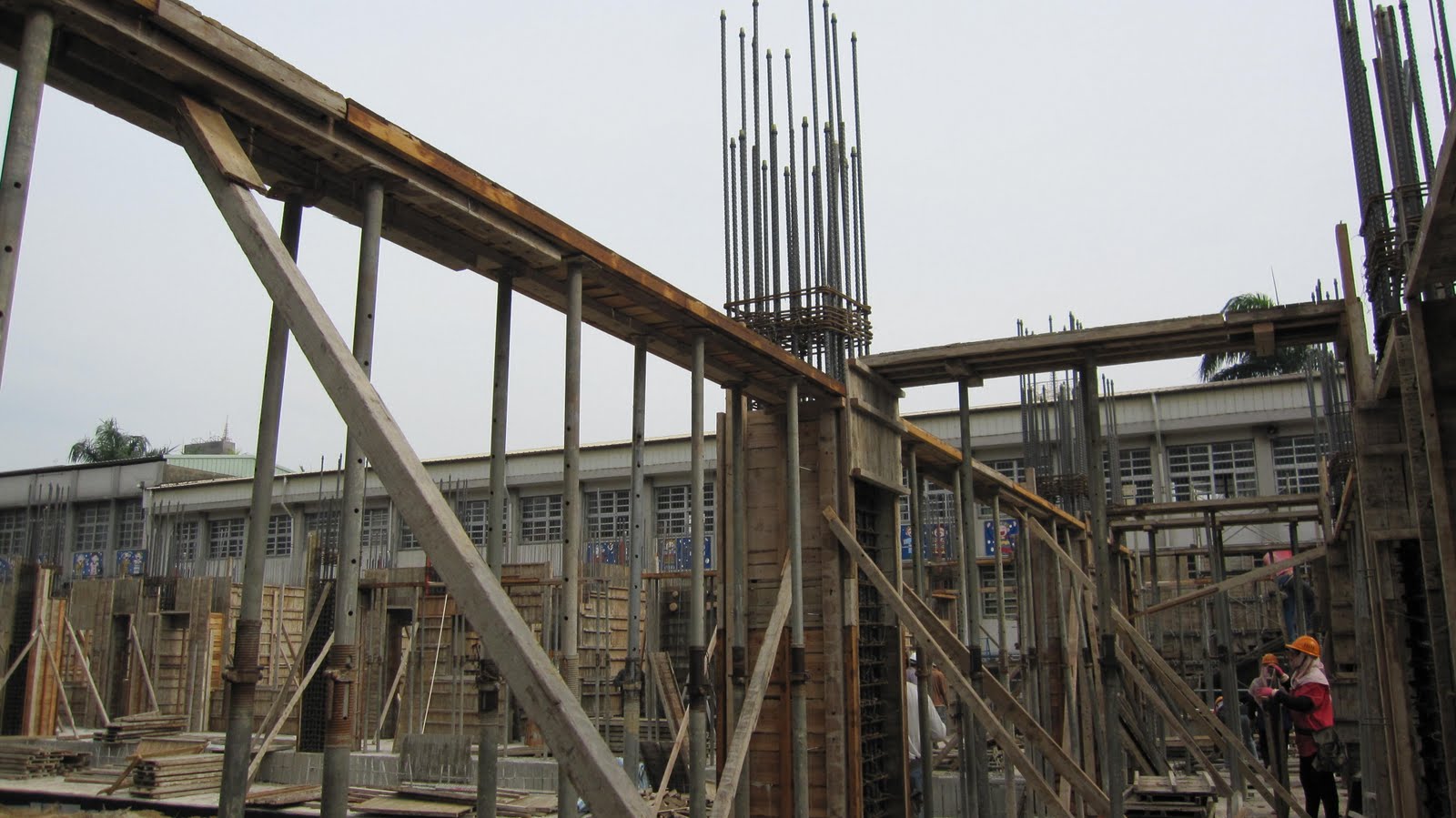

這裡是樓梯和承重柱體的交接位置,包含樓梯的斜率和鋼筋的交接處都是鋼筋號數和尺寸查驗的重點。

99.04.27 一樓牆模及柱模組立


水管的管線可不能亂作,管材轉角處不能直接以90度轉彎,都必須以45度轉彎來處理,這樣不容易堵塞,也好疏通~~

99.04.26 地下室外牆防水工程


地下室防水,總共有五層:
環保底油:可滲透進入混凝土使表面容易固著防水材料。
環保防水塗料3層:為主要的防水層
PE保護版:地下室外牆因為將會有土方回填,避免土方回填時破壞防水層,本身並無防水效果。

99.04.25 一樓牆模組立及管線配置

99.04.24 試體抗壓試驗及柱筋綁紮



99.04.22 一樓結構體放樣

灌漿隔日,混凝土已經硬化了,就開始在大太陽底下放樣,並確認模版是否因為灌漿產生偏移。
放樣之後就是查驗,照片中的數字是門的高度,也必須確認門的開口是否留設收邊縫,這是一個很大的訣竅,開口放樣基準點要以開口外部為基準線,還是開口內部為基準線,會嚴重影響細部的美感,這是施工圖解釋不出來的!


99.04.21 地下室結構體灌漿

試驗用的混凝土圓柱試體:必須平均每灌漿100M3時,取一次樣品作為後續實驗室試驗的依據。

灌漿當是炎熱的天氣,除了注意坍度的掌握也要做好初凝後的澆水養護動作!

99.04.20 灌漿前查驗3部曲

第一部:監造單位查驗
第三部:水電技師查驗
最後:討論設計圖說與現場修正及完成缺失改善,建築師同意灌漿~

這個流程算是省三國小工程在灌漿前,監造單位的查驗標準流程,也是灌漿前最後的把關。
下次灌漿將再介紹承造單位的自主檢查流程

99.04.16 監造每日的工作

監造的工作很多,除了例行的書面審查和監造日報表要填寫,最重要還是現場查驗~確認圖說和現場施作是否的不同,也是工程品質的重要關卡!!

99.04.16 一樓地板管線配置放樣


學校校長也很好學的來瞭解工程進度和瞭解管線配管的方法

99.04.15 地下室頂版模組立

好在下大雨前完成模版的工作,照片理的垃圾是讓工人可以隨時整理好環境~

99.04.14 材料試驗


混凝土試壓
鋼筋彎曲試驗
筋續接器反覆試驗
以上的試驗工作花了快6個小時,不過這都是為了建築物的安全。

99.04.14 地下室頂版模組立

99.04.13 地下室樑側模組立

99.04.12 地下室樑底模組立

99.04.11 地下室外牆封模

99.04.10 地下室配管



99.04.09 地下室配管及鋼筋角隅補強


主要的水電開關箱和大水管在混凝土灌漿前必須預留空間出來,所以周邊均必須增加補強筋,避免產生結構的弱點~

99.04.09 第8次工務會議

99.04.08 地下室外牆鋼筋綁紮

今天下雨,工人沒有休息在安全的條件下繼續工作~

99.04.07 地下室外牆模版

地下室工程正式開始了,皆下來將是工程最複雜需要「鋼鐵工」「模版工」「水電工」「防水工」彼此的互相協調和討論~

99.04.05 地下室柱筋續接

為了延伸柱鋼筋的長度,我們選用SA級的鋼筋續接器(在上一級就是最高等級的FA級續接器用於橋樑或大型土木建設),比傳統的搭接工法(用兩支鋼筋綁起來增加長度)有很多優點~~
照片裡的工人正用特殊的扭力版手在固定鋼筋。
施作完成後,還要用實驗室核定的扭力試驗版手,確定續接器有達到規範的固定強度。(試驗版手下端可以調整檢驗強度,如果旋轉鋼筋時有達到強度就會有''喀喀"的聲響,表示合格。)
這是鋼筋續接器的樣品,利用鏍紋和鏍帽的強力旋轉,達到鋼筋連接的效果,而續接器和鋼筋的端部的連接,是利用工業研究院的技術「摩擦熔接」(利用高轉速的摩擦將端部熔接起來)。
