99.05.23 計畫書及材料送審文件


今天雨勢過大,工程暫停施工~~介紹一下計畫書及材料文件審查的流程!

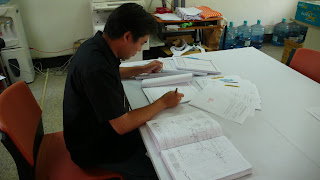

1.承造單位提送下包廠商或品管主任撰寫的品管計畫書,提送監造單位審查。
2.監造單位審查,審查內容如下:(內容會依各分項工程作不同的調整。)
(1)是否與契約或圖說規範相符?
(2)廠商文件是否齊全?
(3)施工階段的自主檢查規範是否符合標準?
(4)施工工期與查驗流程是否正確?
(5)勞工安全,災害防治措施及相關證照。
(6)其他...等。
3.完成審查後,如有缺件或資料文件有疑義,將請廠商補充文件或提出說明及修正。
4.審查同意後,由設計建築師作最後的確認,送市政府核備。
5.市政府同意備查後,承造單位就可以依計畫書內容,採購材料或設備,進場施作!!

99.05.22 圖書館基礎底版灌漿

99.05.17 鋼筋續接器反覆試驗


這次到台中規模最大的SGS台灣試驗室作試驗,看到很多不同 的試驗儀器,像是試驗儀器的博物館。

99.05.17 圖書館暨風雨走廊基礎開挖


兩台PC150的怪手,負責在有限的基地裡面完成圖書館及風雨走廊基礎開挖。

99.05.12 水電管線查驗

建築物的管線如同人體內的血管和神經,當這些管線不正常,建築物就不健康,也容易生病了!!

99.05.09 一樓頂版筋角隅補強

99.05.08 鋼筋試驗的流程

1.鋼筋取樣: 每號數最少一支,長度約120~150CM
2.鋼筋外觀分析: 包含鋼筋的單位長度重量、鋼筋竹節尺寸(寬度、深度,間距),都必須符合規定。
3.鋼筋拉力應變試驗: 拉力試驗,包含鋼筋的降伏強度(可承受的最大拉力),應變分析(鋼筋受 拉時產生的延伸長度),破壞點分析(拉斷鋼筋的最大拉力)。
4.鋼筋抗彎試驗: 鋼筋為了施工常必須彎折成不同造型,而藉由儀器將鋼筋彎折180度,觀察彎折處不能有裂痕或破壞的表面。
5.數據分析:最後要將所有的數據分析,製作報表才能完成所有的試驗工作。

99.05.07 工程圍籬遷移會勘

為了工程需要工程圍籬必須往外遷移,如何在「學童安全」的優先考量下,如何改變施 工方法及遷移工程圍籬,是這週會議的重點~~

99.05.05 一樓頂版管線預留

這邊留設的包含一樓天花板的電燈和電風扇及其他管線配管。
