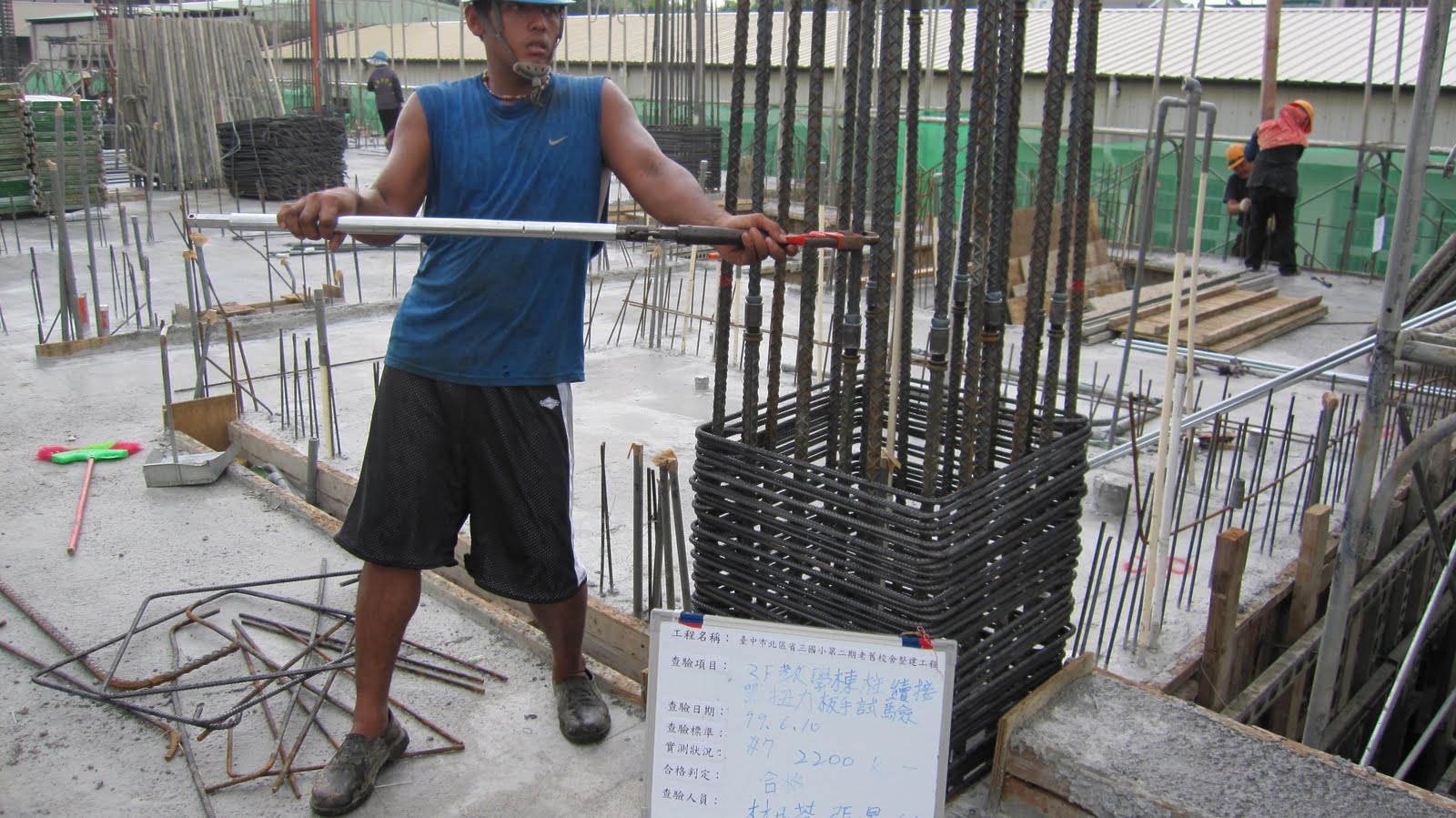

99.06.23 鋼筋續接器試驗

99.06.22 頂板模板的組立順序

1.梁模板底板固定
2.梁模板側邊板固定
3.頂板橫料與模板支撐固定
4.頂板清水模板(平整光滑的模板)鋪設固定

99.06.21 S 型門廊基礎頂版(一樓地版)鋼筋組立

99.06.20 三樓結構體梁底模組立

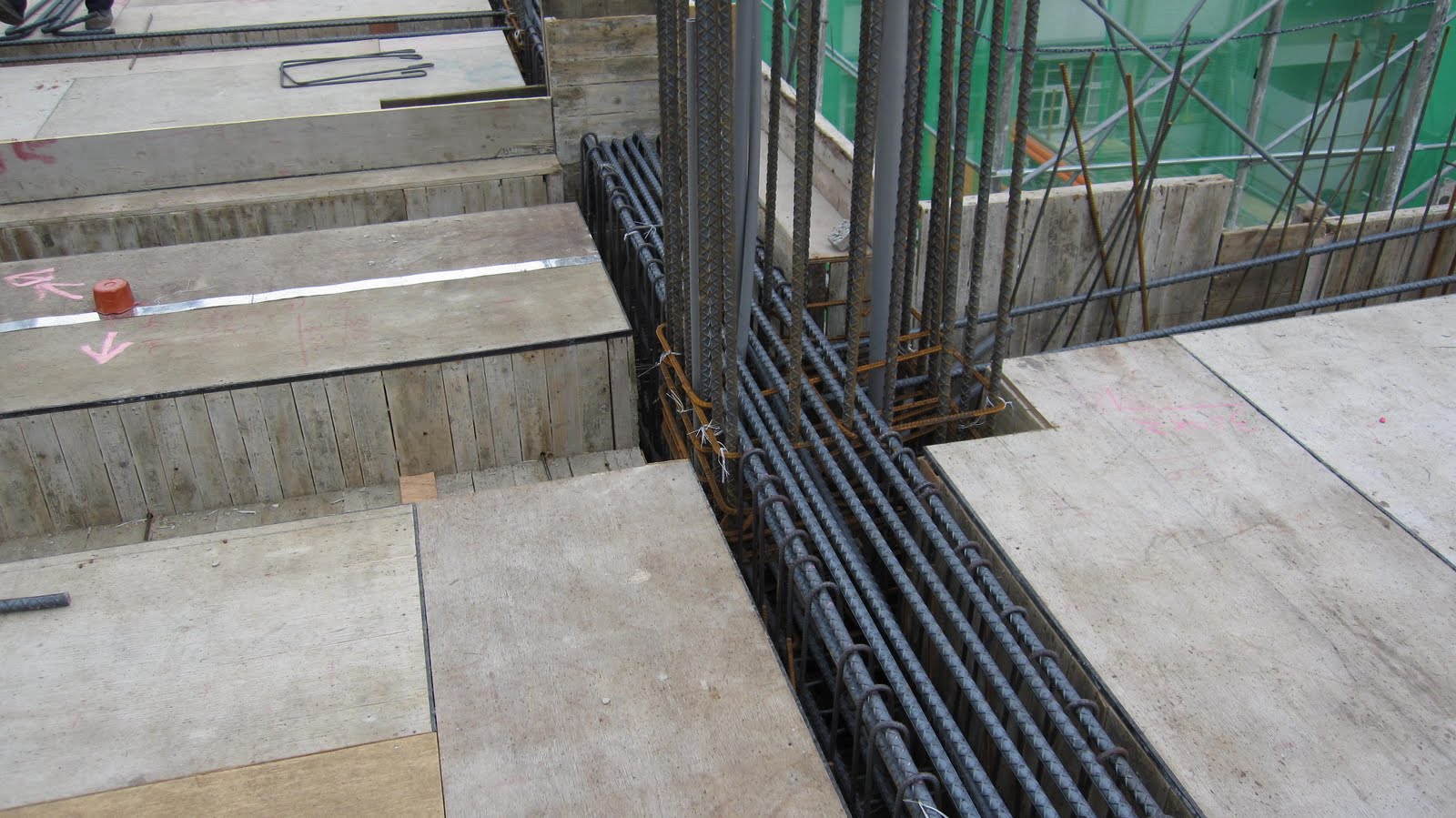

99.06.19 樓梯鋼筋組立

99.06.18 牆筋補強查驗

牆壁在轉折或成T字形交接時容易產生裂縫,藉由增加鋼筋量的補強,可以減少發生的機率。

99.06.18 第13次工務會議

99.06.17 三樓牆筋組立與消防箱體預留

照片內的白色保麗龍不是結構體,而是用來當作消防箱體的預留孔,在尺寸放樣上也比較精確。

99.06.16 樓梯柱筋組立

99.06.15 三樓牆模組立

99.06.12~99.06.14 大雨停工

豪大雨對於露天的工地來說是一大阻礙,為了考量工人的健康和安全,還是必須選擇暫時停工,養精蓄銳。

99.06.10 柱筋組立順序

1.筋放置、柱筋組立及續接器扭力版手試驗。(本工程使用的工法)
2.筋綁紮(由上往下綁紮)。
這是箍筋
3.繫筋綁紮。
這是繫筋

99.06.09 消防管水壓測試

99.06.08 二樓結構體澆置

白色安全帽:灌漿領班 黃色安全帽:模版維護工
白色安全帽:混凝土擣實工
藍色安全帽:水電管線維護工 淺黃安全帽:混凝土擣實工
淺黃色安全帽:混凝土磨平工

PS.安全帽顏色供學生分辨工人工作內容,非固定顏色。

99.06.07 二樓結構體灌漿前查驗

灌漿前清潔
工程專任技師
結構技師
水電技師

99.06.06 擋土鋼軌樁拔除

99.06.05 圖書館筏基回填土石方

99.06.04 第12次工務會議

介紹一下每次工務會議的會議文件,包含以下文件:

1.簽報簿。
2.會議議程:包含會議中的報告內容,本周討論議題...等。
3.材料送審管制表:檢討承造單位的文件送審進度。
4.工程缺失紀錄:於會議中檢討如何改善及預防再次發生。
5.工作進度報表:上週執行情形、本週執行內容和下周預定進度報告。
6.其他附件。

PS.工務會議將依各項不同之工程類型,會議資料會有差異。

99.06.04 二樓頂版鋼筋查驗

員松企業有限公司,是本工程負責鋼筋組立的承包廠商,老闆和他的接班人天天到場督工,他們的用心,讓省三國小的學生可以更安心!!

99.06.03 版筋綁紮順序

1.鋼筋間距放樣。
2.下層鋼筋放置。
3.下層鋼筋綁紮固定,混凝土墊高塊放置及上層鋼筋架高鋼筋設置。
4.上層鋼筋綁紮固定及管線配置。

PS.本工程施工順序非固定模式,可因工程現況及版型式產生差異。

99.06.02 樑筋綁紮順序

1.梁頂兩側筋固定,箍筋間距定位放樣。
2.箍筋依間距定位放樣放置。
3.放置及固定梁底下層鋼筋。
4.放置梁頂上層鋼筋。
5.以箍筋頂端繫筋,固定所有箍筋及梁筋。

PS.本工程施工順序非固定模式,可因工程現況及梁柱形式產生差異。
